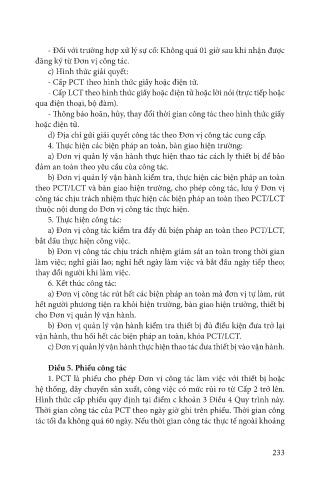

Page 233 - Hướng dẫn thực hiện an toàn lao động tại Nhà máy nhiệt điện Vĩnh Tân 4
P. 233
- Đối với trường hợp xử lý sự cố: Không quá 01 giờ sau khi nhận được
đăng ký từ Đơn vị công tác.
c) Hình thức giải quyết:
- Cấp PCT theo hình thức giấy hoặc điện tử.
- Cấp LCT theo hình thức giấy hoặc điện tử hoặc lời nói (trực tiếp hoặc
qua điện thoại, bộ đàm).
- Thông báo hoãn, hủy, thay đổi thời gian công tác theo hình thức giấy
hoặc điện tử.
d) Địa chỉ gửi giải quyết công tác theo Đơn vị công tác cung cấp.
4. Thực hiện các biện pháp an toàn, bàn giao hiện trường:
a) Đơn vị quản lý vận hành thực hiện thao tác cách ly thiết bị để bảo
đảm an toàn theo yêu cầu của công tác.
b) Đơn vị quản lý vận hành kiểm tra, thực hiện các biện pháp an toàn
theo PCT/LCT và bàn giao hiện trường, cho phép công tác, lưu ý Đơn vị
công tác chịu trách nhiệm thực hiện các biện pháp an toàn theo PCT/LCT
thuộc nội dung do Đơn vị công tác thực hiện.
5. Thực hiện công tác:
a) Đơn vị công tác kiểm tra đầy đủ biện pháp an toàn theo PCT/LCT,
bắt đầu thực hiện công việc.
b) Đơn vị công tác chịu trách nhiệm giám sát an toàn trong thời gian
làm việc; nghỉ giải lao; nghỉ hết ngày làm việc và bắt đầu ngày tiếp theo;
thay đổi người khi làm việc.
6. Kết thúc công tác:
a) Đơn vị công tác rút hết các biện pháp an toàn mà đơn vị tự làm, rút
hết người phương tiện ra khỏi hiện trường, bàn giao hiện trường, thiết bị
cho Đơn vị quản lý vận hành.
b) Đơn vị quản lý vận hành kiểm tra thiết bị đủ điều kiện đưa trở lại
vận hành, thu hồi hết các biện pháp an toàn, khóa PCT/LCT.
c) Đơn vị quản lý vận hành thực hiện thao tác đưa thiết bị vào vận hành.
Điều 5. Phiếu công tác
1. PCT là phiếu cho phép Đơn vị công tác làm việc với thiết bị hoặc
hệ thống, dây chuyền sản xuất, công việc có mức rủi ro từ Cấp 2 trở lên.
Hình thức cấp phiếu quy định tại điểm c khoản 3 Điều 4 Quy trình này.
Thời gian công tác của PCT theo ngày giờ ghi trên phiếu. Thời gian công
tác tối đa không quá 60 ngày. Nếu thời gian công tác thực tế ngoài khoảng
233
