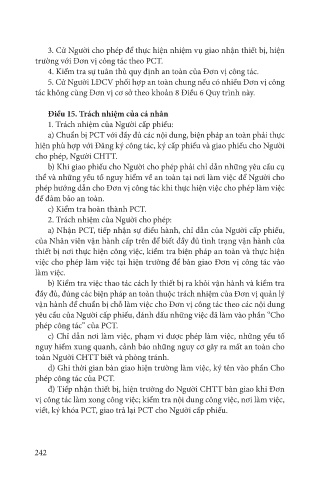

3. Cử Người cho phép để thực hiện nhiệm vụ giao nhận thiết bị, hiện
           trường với Đơn vị công tác theo PCT.
               4. Kiểm tra sự tuân thủ quy định an toàn của Đơn vị công tác.
               5. Cử Người LĐCV phối hợp an toàn chung nếu có nhiều Đơn vị công
           tác không cùng Đơn vị cơ sở theo khoản 8 Điều 6 Quy trình này.


               Điều 15. Trách nhiệm của cá nhân
               1. Trách nhiệm của Người cấp phiếu:
               a) Chuẩn bị PCT với đầy đủ các nội dung, biện pháp an toàn phải thực
           hiện phù hợp với Đăng ký công tác, ký cấp phiếu và giao phiếu cho Người
           cho phép, Người CHTT.
               b) Khi giao phiếu cho Người cho phép phải chỉ dẫn những yêu cầu cụ
           thể và những yếu tố nguy hiểm về an toàn tại nơi làm việc để Người cho
           phép hướng dẫn cho Đơn vị công tác khi thực hiện việc cho phép làm việc
           để đảm bảo an toàn.
               c) Kiểm tra hoàn thành PCT.
               2. Trách nhiệm của Người cho phép:
               a) Nhận PCT, tiếp nhận sự điều hành, chỉ dẫn của Người cấp phiếu,
           của Nhân viên vận hành cấp trên để biết đầy đủ tình trạng vận hành của
           thiết bị nơi thực hiện công việc, kiểm tra biện pháp an toàn và thực hiện
           việc cho phép làm việc tại hiện trường để bàn giao Đơn vị công tác vào
           làm việc.
               b) Kiểm tra việc thao tác cách ly thiết bị ra khỏi vận hành và kiểm tra
           đầy đủ, đúng các biện pháp an toàn thuộc trách nhiệm của Đơn vị quản lý
           vận hành để chuẩn bị chỗ làm việc cho Đơn vị công tác theo các nội dung
           yêu cầu của Người cấp phiếu, đánh dấu những việc đã làm vào phần “Cho
           phép công tác” của PCT.
               c) Chỉ dẫn nơi làm việc, phạm vi được phép làm việc, những yếu tố
           nguy hiểm xung quanh, cảnh báo những nguy cơ gây ra mất an toàn cho
           toàn Người CHTT biết và phòng tránh.
               d) Ghi thời gian bàn giao hiện trường làm việc, ký tên vào phần Cho
           phép công tác của PCT.
               đ) Tiếp nhận thiết bị, hiện trường do Người CHTT bàn giao khi Đơn
           vị công tác làm xong công việc; kiểm tra nội dung công việc, nơi làm việc,
           viết, ký khóa PCT, giao trả lại PCT cho Người cấp phiếu.
